一、概況:
3030工作面受煤巖層影響,上段難以支護,根據公司領導的要求,需要對巷道頂板破碎段注入瑪麗散固化頂幫。為保證施工安全,特制定安全技術措施方案。
二、施工方案及參數
(一)、施工方案
1、施工范圍:易發生片幫掉頂?shù)囟魏晚敯迤扑槎巍?br style="margin: 0px; padding: 0px;"/>2、施工方案:用煤電鉆造孔、封孔器封孔,利用專用注漿泵注入馬麗散達到加固的目的。
3、施工目的:通過注漿泵的高壓力,使馬麗散充分注入煤層,達到加固的目的,減少片幫冒頂,為順利回采提供安全保障。
(二)、施工參數
1、注漿參數:設計壓力為8~18Mpa。
2、漿量的估計:根據工作面頂板的現場破壞情況定。
3、單孔注漿結束標準:
(1)達到設計注漿壓力,并穩壓十分鐘以上。
(2)雖未達到注漿壓力,但從周邊煤壁竄漿。
(3)注漿過程中發現異常情況,及時停泵處理。
三、注漿施工
(一)、具體的施工步驟
1、馬麗散施工步驟
打孔及封孔,要求鉆孔直徑Φ=38mm,深度6m,傾角33°;
(1)把多功能泵及其附件組裝好;
(2)開始注漿,把兩根吸料管分別插入馬麗散樹脂和催化劑桶中,活塞在氣馬達的作用下運動,由于壓力的作用使原料經過活塞進入輸送管,輸送到注射槍里,通過注射槍注入煤層,原料滲入裂隙,進而快速反應達到加固的目的;
(3)停止注漿,用樹脂沖洗管路和混合槍;
(4)換孔注漿,重復2-5的步驟;
(5)注漿完畢后,用清洗劑清洗多功能泵和附件。清洗時樹脂一側用水,催化劑一側用機油清洗。
(二)需要準備的工作
1、準備動力風源要求4-7 MPa;
2、準備風管,要求直徑1寸,長度視風源接口到泵的擺放點的距離而定;
3、準備兩根DN13的高壓管,長度由泵的擺放地點到施工地點的距離而定;
4、把所有的原料和設備運到施工現場;
5、安排專業人員進行打孔,并配備2--3名施工人員;
6、準備清洗劑,兩桶水和兩桶乳化液或機油;
7、準備足夠的棉紗和木楔用來防止原料順裂隙流出造成浪費。

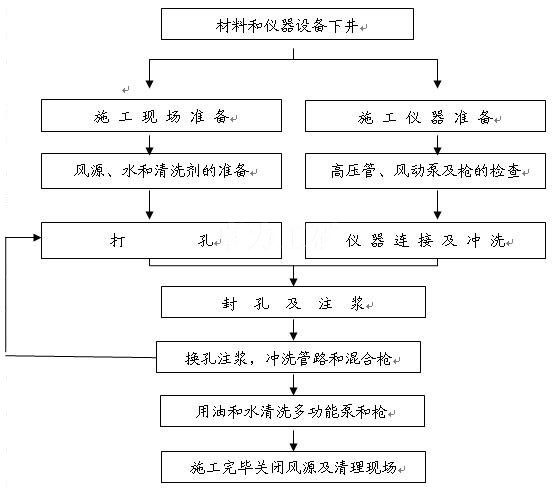

四、施工流程圖
五、安全技術措施
1、施工人員嚴格執行“先檢查后工作”及”敲幫問頂”制度
2、工作期間要嚴格按照措施施工,杜絕違章作業。
3、工作時,安排專人對工作地點及周圍頂板進行監護檢查,發現不安全隱患要及時處理,確保安全施工。
5、打眼時,嚴禁其他人員站立在釬桿兩側,以防斷釬傷人。
6、打眼期間,頂板較破碎或片幫嚴重時,靠煤幫側用2.8米的單體配合1.8米半園木支護好頂板或煤幫,打好護幫柱。
9、為充分充填圍巖裂隙,提高注漿質量,施工過程中采用隔排造孔注漿方法。
10、注漿時認真觀察壓力表及工作面情況,發現問題立即停機處理,嚴禁無壓力控制注漿,出現漏漿時要及時封孔。
11、換眼位或檢修泵及管路時,必須先卸壓后處理,卸壓放漿時嚴禁人員站立在卸壓閥前。嚴禁帶壓工作。
12、維護員在處理機電事故或設備搭甩火時嚴禁帶電作業,停電時必須掛停電標志牌。
13、在注漿時,要穿戴好勞動防護服,防止出現意外及傷害。
14、施工用材料要分類堆放整齊、標識清楚。煤電鉆、管子等其它物件轉到指定位置碼放好。
16、參加施工人員,要做到相互照應,相互配合,協調一致,防止誤傷。
17、嚴格執行《多功能注射泵操作手冊》、《施工工藝手冊》。
18、未提及處嚴格按《煤礦安全規程》及相關要求執行。
Copyright © 2015-2023 pcscriders.com 濟寧卓力工礦設備有限公司 版權所有 魯ICP備13002216號-1 XML地圖
